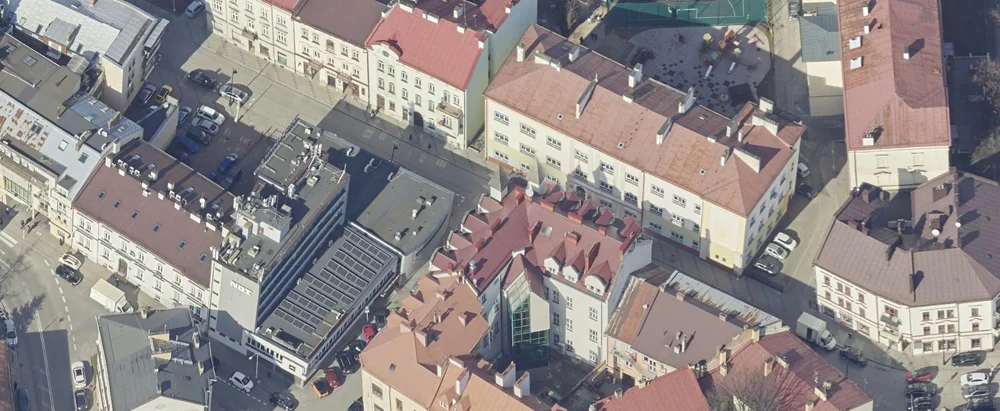

Podczas gdy korytarze Szkoły Podstawowej nr 1 w Rzeszowie pustoszeją na czas wakacji, pod jej oknami trwają intensywne prace. MPEC modernizuje starą sieć ciepłowniczą w ścisłym Śródmieściu, łącząc ulice Konarskiego, Bernardyńską i Sobieskiego. Co ważne dla mieszkańców i kierowców, inwestycja prowadzona jest w taki sposób, że centrum miasta uniknęło paraliżu komunikacyjnego.
Kilka tygodni temu rozpoczęliśmy przebudowę sieci ciepłowniczej pomiędzy ulicami: Konarskiego, Bernardyńską i Sobieskiego. Realizacja tego zadania to kolejny element prowadzonej w ostatnich latach modernizacji systemu ciepłowniczego w samym centrum Rzeszowa
- informuje MPEC Rzeszów.
Modernizacja w centrum

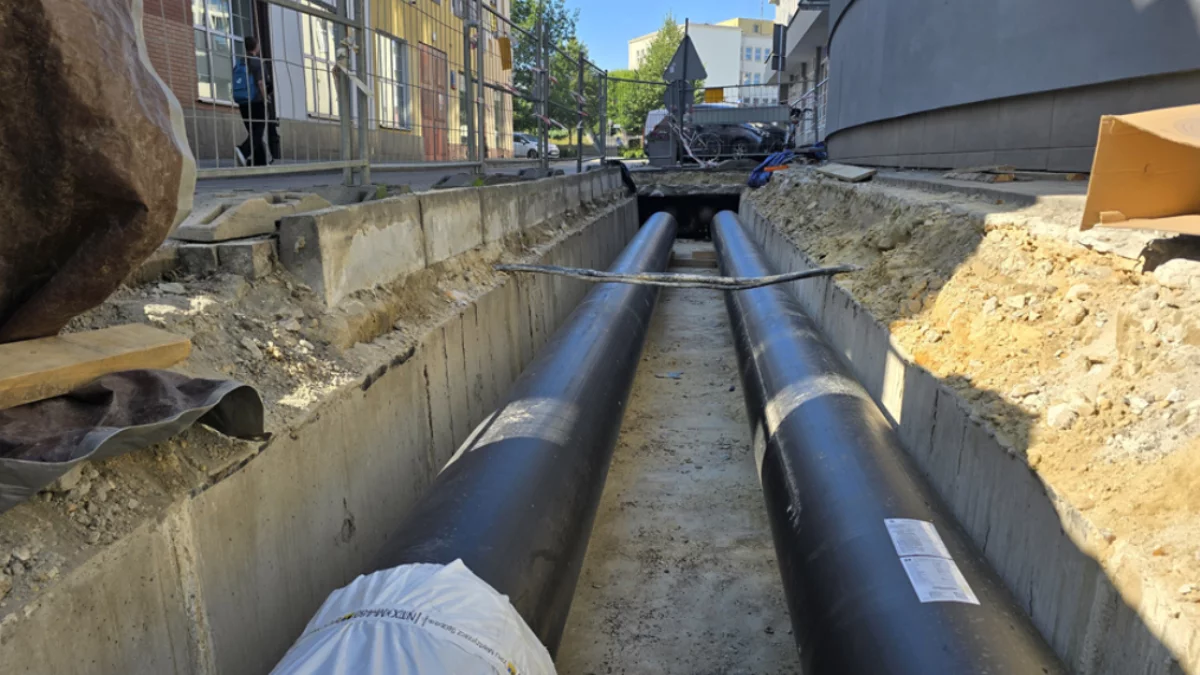

Inżynierowie z MPEC Rzeszów weszli z ciężkim sprzętem w samo serce Śródmieścia. Operacja obejmuje modernizację 110-metrowego odcinka sieci ciepłowniczej, który łączy ulice Konarskiego, Bernardyńską i Sobieskiego. Trasa przebiega bezpośrednio przez podwórko Szkoły Podstawowej nr 1, jednak dzięki precyzyjnemu planowaniu w okresie wakacji, prace nie zakłócają nauki ani codziennego życia uczniów.

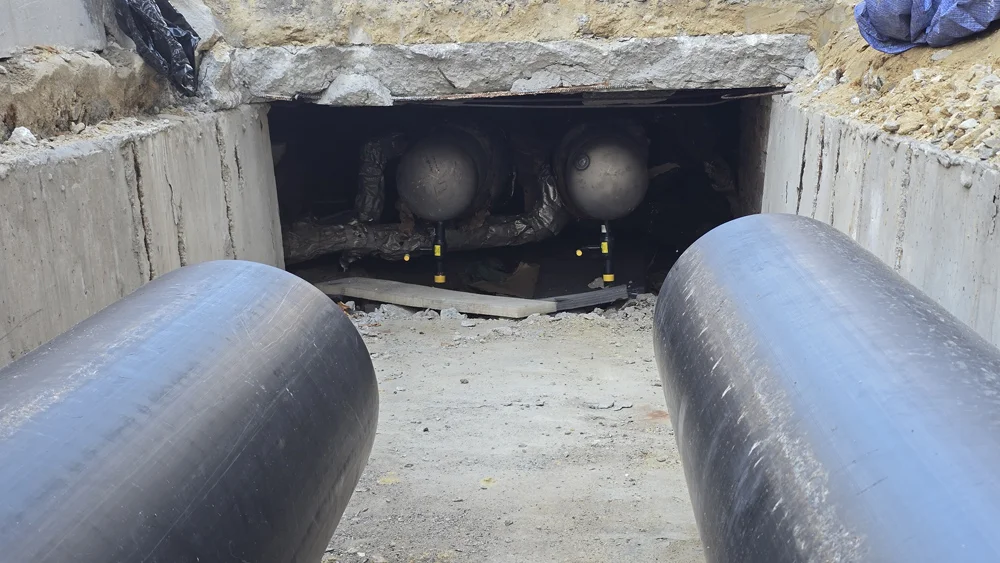

Kluczowym wyzwaniem dla zespołu było uniknięcie paraliżu komunikacyjnego w centrum. Zamiast rozkopywać jezdnię przy ul. Bernardyńskiej, inżynierowie zastosowali sprytne rozwiązanie – wykorzystali istniejący kanał, do którego wsunięto nowe rury. Dzięki temu ruch pojazdów i pieszych odbywa się bez przeszkód. Jedynie na krótkim odcinku zdecydowano się na tradycyjny wykop ziemny.

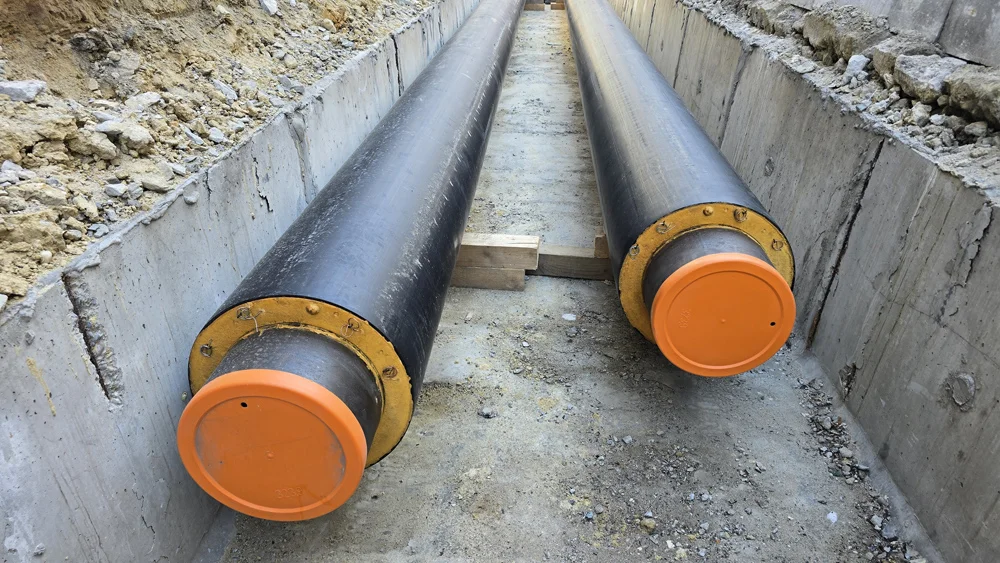

Sercem inwestycji jest wymiana 37-letniej, stalowej infrastruktury na nowoczesne rury preizolowane (o średnicach od 48,3 mm do 323,9 mm). W ramach prac z krajobrazu szkolnego zniknie także przestarzała komora ciepłownicza E-17. MPEC zapewnia: jeszcze przed pierwszym dzwonkiem plac zabaw, podwórko i teren wokół boiska będą w pełni uporządkowane i gotowe do użytku.
Zabezpieczyliśmy również potrzeby kierowców. Na czas naszych prac, w porozumieniu z Miejską Administracją Targowisk i Parkingów, o kilka metrów został przesunięty parkometr zlokalizowany w ciągu ul. Bernardyńskiej
- wyjaśnia MPEC Rzeszów.
Harmonogram robót zaplanowano celowo na czas letniej przerwy. Pozwoliło to całkowicie wyeliminować niedogodności oraz zagrożenia dla podopiecznych, ich rodziców i kadry pracowniczej Szkoły Podstawowej nr 1 im. Adama Mickiewicza. Przed pierwszym dzwonkiem modernizacja dobiegnie końca, a teren wokół boiska, szkolne podwórko oraz całe obejście zostaną dokładnie posprzątane i w pełni odtworzone.
